3.2电力需求预测
(1)负荷预测方法。通过负荷的实际情况与预测目标,确定出逐年规划的最高负荷,最后得出该区域的最大负荷。
(2)负荷预测结果。按照主网规划的电力实际需求,预测该区域的变电站最大负荷,具体见表2。

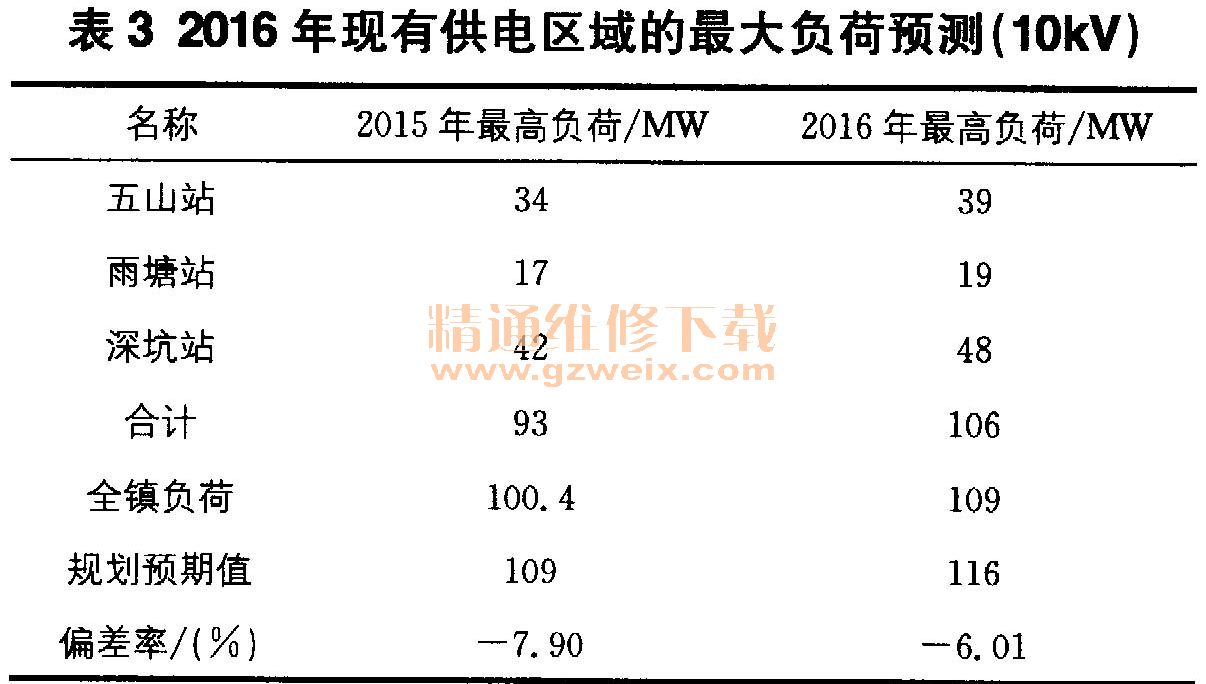

(3)负荷预测结果。因为2016年没有报装信息的支持,所以对于主网选择数据预测的方式,其结果见表3。
3.3中低压配电网规划及投资估算
(1)规划思路。中低压配电网规划是按照原低压配电网建设的技术原则,基于本区域的实际情况与特点,并与规划相互结合,考虑负荷发展的实际需求、现有状况,满足重要负荷供电要求,确定逐年的中低压配电网规划。开展配电网年度建设规划时,将电网评估中存在的问题逐一解决。按照负荷的地理分布,做好站间联络,加强供电可靠性,对配电网结构进行规范与简化,确定供电区域等相对应原则。按照建设的具体进度,提出低压配电网的年度目标及各年度具体的建设清单,同时给出工程量的估算。按照本区域的配电网建设造价,对于配网建设的投资进行分区、分年度的投资估算。
(2)规划方案。按照《中低压配电项目管理办法规定》和《中低压配电网项目管理办法》,将配电网项目分为配网大修和基建配网两部分。按照不同的项目目的,可划分成为以下类型:A类型为中压配电网网架完善、中压配电网重载馈线和扩建变电站的出线;B类型为提前实施的,与道路施工相互配合的项目;C类型是重载配变与台区改造或新建的低压台区;E类型是指扩建的配套项目;D类型是指架空线改电缆、设备更换修理等其余项目。
