8.系统管路吹污
焊接过程中,虽然进行了充氮保护焊接,已减少氧化皮的产生,但是系统管路内仍然残存了部分污物、水分,因此焊接完后需对管路进行吹污、清洗。
(1)对室内机配管焊接时,不要把铜管的喇叭口螺母与内机连接,待完成焊接及吹污清洗后再接上。

(2)吹污清洗时分别在气管与液管的一端通入0.5MPa~0.6MPa的干燥氮气,如图72所示,另一端出气口用布或手进行间歇性的2~3次,每次1分钟左右的“堵/排”,把管内的污物、水分排干净,避免系统运行时堵塞娇气的电子膨胀阀的动作阀芯或冰堵的现象(尤其在春夏季节湿度较大环境,施工时注意控制与排除水分)。
9.外机安装

(1)露天安装的外机必须要做基础平台(常见有混凝土基础和槽钢基础),如图73、图74所示一避免雨天被水淹。如遇多台顶楼楼板安装的还需要评估楼板的质量与减震,尽量使基础受力面与建筑的梁对正,这样有效解决承重与震动问题。

(2)室内安装的主机要注意出风口的导风散热、翅片回(吸)风有足够的空间,同时也要考虑设备安装、调试、维修的空间。

(3)多台室外机安装要注意机子四周的间距,本处仅列出大金机子的间距要求(不同厂家对此的要求有相应的规范),确保机子的安装、散热、检修的便利性,如图75所示。

(4)多台室外机并接时,要注意管路水平安装或坡向室内机管路侧在最大15°范围内安装,如图76所示,严禁图77安装方式,这样会导致冷冻油聚集在低处。

(7)多台室外机同一系统管路的安装尽量在同一水平面,如果遇到因位置限制有高低差的,尽量控制在5m以内,如图78所示,否则会导致冷冻油集聚与回油难问题。如果遇到两机子之间有横梁、凸台的现象,如图79所示,注意直管距离与凸台的高度。

(6)外机安装注意要做减震,一般需要在外机四个安装脚处放置减震胶,如图80所示,严禁直接使用爆炸螺栓拧紧机脚(这样易导致机组共振,产生噪声)。

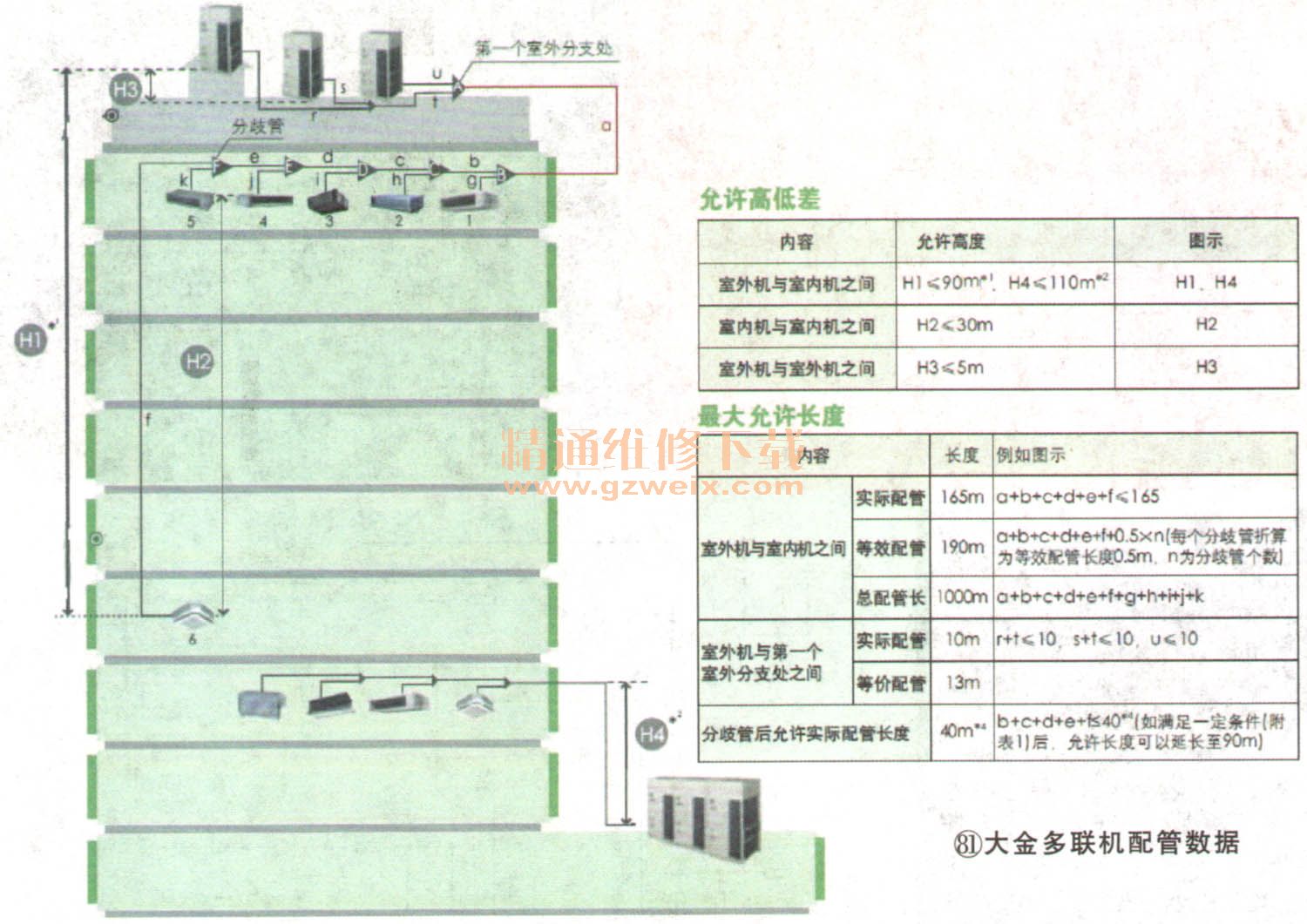

(7)目前多联机总配管长度可以达到1000m,室外机分支器之后到最远的内机距离可以达到165m,室内外机之间最大高度差达到90m,室内与室内之间高度差最大可以达到30m,具体详见图81所示。

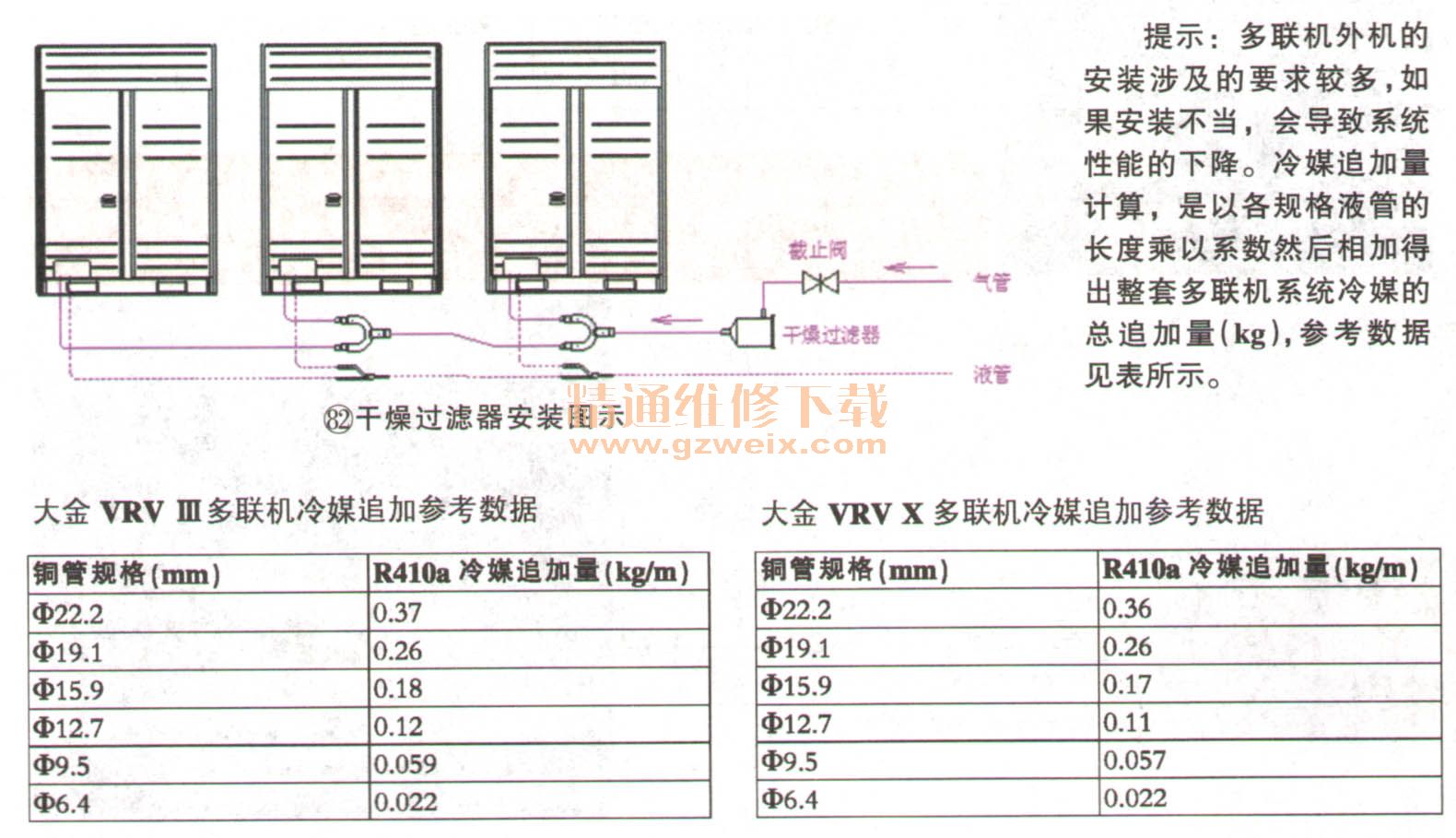

(8)为保证管道的清洁,减少系统的故障率,安装时建议在机外主管道上加装干燥过滤器,如图82所示。推荐选用丹佛斯DCR系列或艾默生A-TDS系列的桶状干燥过滤器。
