3 人工检查
压接完毕的半成品,还要经过人工逐个检查(端子检查),检查主要包括仪器抽测检测和外观检查两大项。检查合格后,需要将半成品进行装箱(转序箱),装箱完毕后,进行叫车申请,申请成功后,AGV控制中心派车将半成品拉回二级库进行入库。
3.1仪器抽测检测
1)使用扫描枪扫描端子压接完毕的转序箱条码,获取检测信息。
2)使用测量仪器(长度、高度、宽度、拉力)进行5次抽检测量。如有不合格项,将作出不合格提示,禁止继续检测(图25)。
3.2外观检查
根据端子检查指导书对端子压接半成品进行外观逐个检查,并将检查内容录入管理系统中(图26)。
3.3半成品装箱
将检查合格的半成品放入半成品转序箱内,再扫描转序箱条码,录入必要信息后上传到管理系统中(图27)。
3.4做入库申请

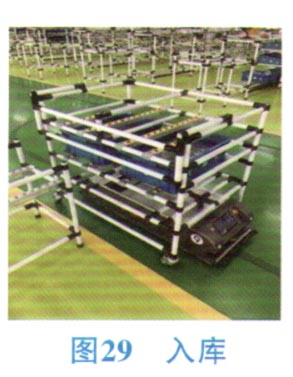

绑定完信息后,操作工根据实际情况,进行叫车申请(图28);申请成功后,AGV自动到达装货区,操作工将转序箱通过滑道进行装箱;装箱完毕后,发出装箱完毕命令;AGV接到命令后,自动将半成品拉回二级库,进行入库操作(图29)。
3.5扫描入库

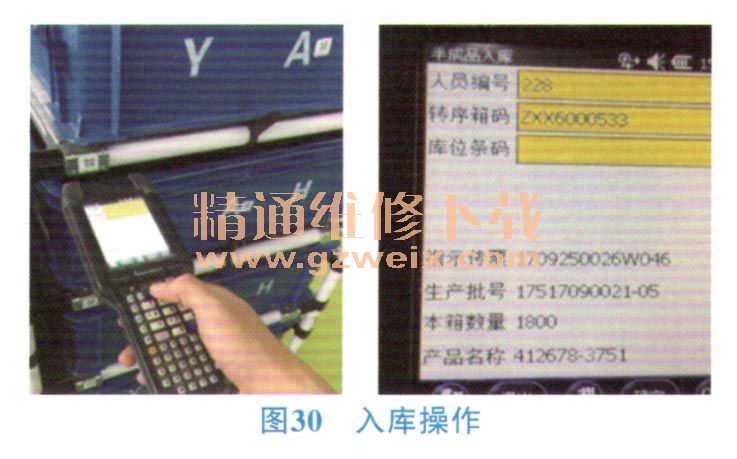

待AGV将半成品送到二级库卸货区后,二级库管人员开始将待入库半成品卸货,并使用PDA手持先扫描转序箱条码,后扫描要暂时存放的库位码后,完成半成品入库操作(图30)。查询半成品库存信息,可以随时调取已完成入库操作的半成品材料信息包括成品名称、产品批次号、箱内数量、传票号等信息,待组装线生产按照调料信息配送。
4 结束语
通过上述对于端子压接过程的控制及管理,实现了对线束加工中最重要的工程《压接工序》的有效监控和管理,避免了加工设备、模具、计量器具等超期使用、错误使用而影响到产品的精度,为端子压接产品的品质管控和效率的提高提供有力的保证。作为线束产品生产加工的第一步,为线束产品的品质和过程控制打下良好的基础。
